在金鼎集團以及地方政府、行政主管部門、昭通供電局和各參建單位通力協作下,橫江運營主導建設的萬年橋、燕子坡水電站接入系統 110kV 輸電線路項目取得重大突破。

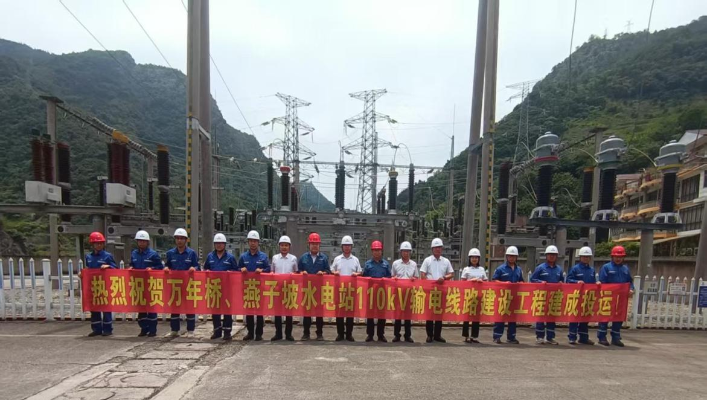

歷經緊張建設,項目于4月30日順利完成主體工程施工。5月20日,萬年橋2號機組和燕子坡兩臺機組順利接入220kV北門變運行;6月7日,萬年橋電站1號機組順利轉并入220kV鹽津變運行,至此,兩座水電站終期并網目標圓滿完成。 此次投運的輸電線路工程包含兩段關鍵建設內容。燕子坡水電站110kV“T”接段線路,新建線路全長4.229公里,組立單回耐張塔17基;萬年橋水電站110kV“T”接段線路,新建線路全長1.102公里,組立單回耐張塔7基。 在建設過程中,橫江運營始終堅守安全質量雙防線。一是構建“業主+監理+施工單位”三位一體協同管控機制,壓緊壓實各級安全生產責任鏈條。二是嚴格執行設計標準與規程規范,實施多維度、全過程質量監控。三是圍繞“4.30”建成目標,細化任務到崗到人,確保關鍵工序全流程可控,實現工程投資與工期的精準把控。 該輸電線路的建成投運,切實降低了棄水風險,保障了電站發電效益,徹底解決了兩座電站建成以來受并網制約的歷史遺留難題,為橫江運營長期穩健經營奠定堅實基礎。 下一步,橫江運營將繼續秉持高質量發展理念,不斷提升運營管理能力,為構建安全、高效、低碳的現代能源體系貢獻更大力量。 |
